4月16日,电务公司苏州地铁5号线SRT5-11-11标供电项目部两列轨道安装车组在阳澄湖站和星波街站分别完成吊转集结,标志着苏州地铁5号线供电工程施工决战拉开帷幕,进入最后冲刺阶段。
苏州市轨道交通5号线起于吴中区集散中心站,止于园区唯亭镇阳澄湖站,线路全长44.1km,电务公司施工范围为李公堤站(不含)至阳澄湖停车场(含)10站、10区间及1座停车场(含出入场线)、1座主变电所改造,主要负责变电所、环网电缆、电力监控、杂散、接触网等全面供电作业。
项目部本着开工即决战的理念,全员拧成一股绳,为保安全、保质量、保工期、保节点奋战。今年在新冠疫情影响下,施工作业时间大幅缩短,项目部一手抓防疫,一手抓复工,复工即进入大干阶段。复工20天,完成所有供电所设备吊装,复工43天,轨道安装车组集结投入使用,项目复工取得较大成效。

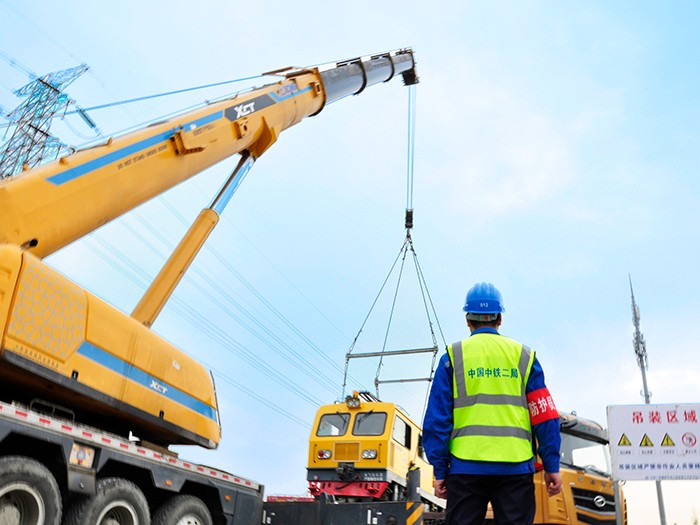

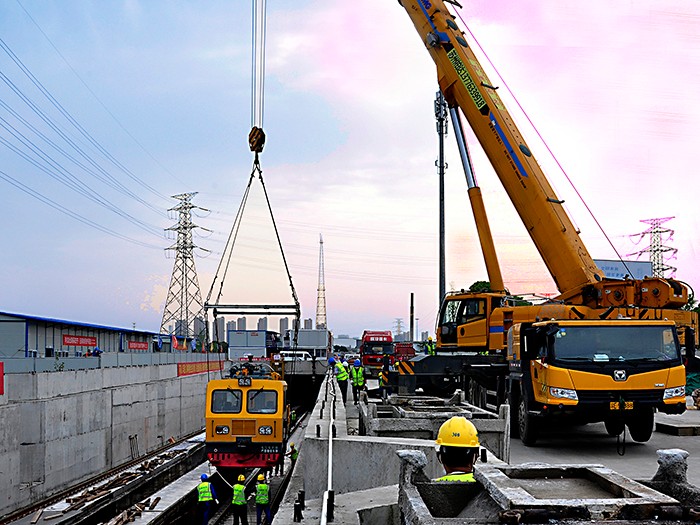

图1-2:轨道车组吊装
