“亚运专线”杭州地铁7号线正线变电所所有设备吊装就位

来源单位:电务公司 作者:杨致远

7月22日23时15分,随着建设三路站最后一台直流柜平稳落地,建设三路站所有设备平安顺利吊装完成。至此,杭州地铁7号线正线变电所所有设备吊装就位,为杭州地铁7号线后序施工创造了有利条件。

自今年1月2日机场西站设备吊装进场以来,杭州地铁7号线机电6工区项目部为确保各站设备顺利到位,保障工期节点目标,坚持按照供货需求计划,每周对厂家生产情况进行跟踪,同时,根据计划吊装时间持续关注设备到货情况,并保持与业主、总包部、物贸沟通,确保到货时间不影响现场施工生产。

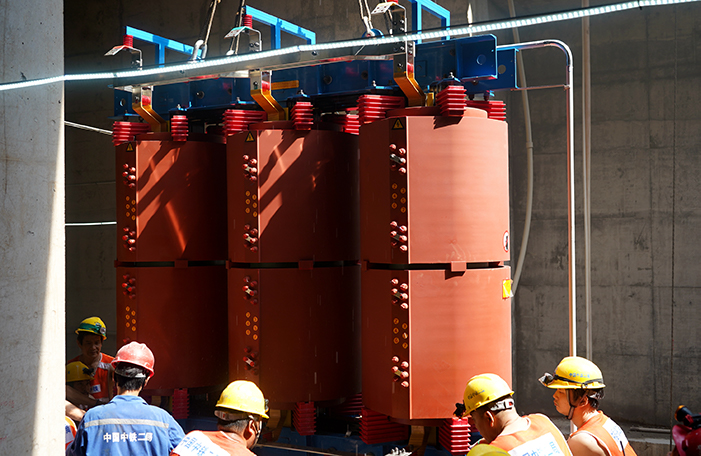

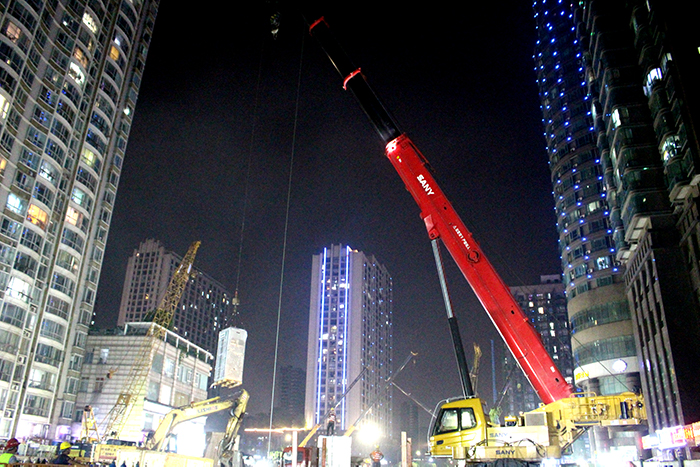

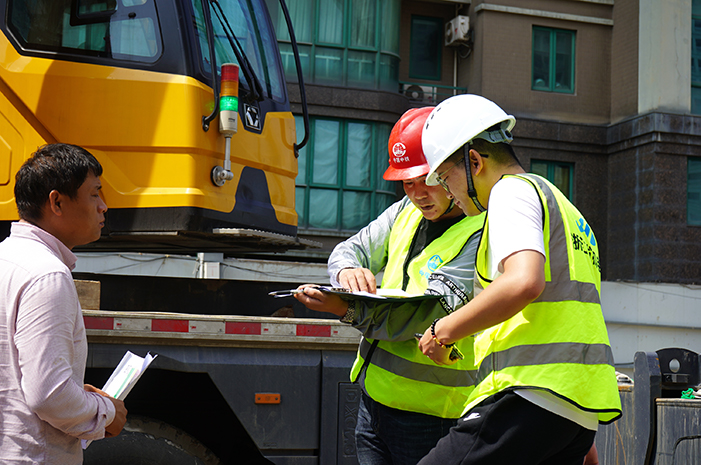

本次建设三路设备吊装,交叉施工明显,项目部积极与土建和机电单位对接,见缝插针,确保吊装有序进行。同时,项目部认真对现场设备进行清点、查验,对设备的运输、吊装及转运等环节进行全程盯控,严密监察现场情况,确保了设备吊装作业安全。经过近15个小时的不懈努力,终于将本站所有设备安全、完好无损地吊装就位。
