杭州地铁5号线供电项目部多措并举保节点工期

来源单位: 作者:罗圆

随着送电节点工期临近,面对剩余工作量和现场施工条件不完全具备的巨大压力,8月12日、13日,杭州地铁5号线供电项目部和变电分公司领导、作业队长、技术人员等对剩余工作量及施工现场的重难点进行了详细的梳理,并制定了周密的工作计划。

项目部对所辖施工现场施工情况进行了全面的排查,并对现场存在的施工难点进行了重点说明。在此基础上,项目部和变电分公司领导、作业队长、技术人员等就剩余工作量进行了工期倒排、细化以及日工作量完成计划:一是采取了增加人员的措施,为施工现场提供充足的人力资源保障;二是加强对施工人员的目标考核激励,充分调动施工人员的主动性和积极性;三是项目部后勤部门做好保障工作,为现场加班加点的作业人员提供好后勤保障。

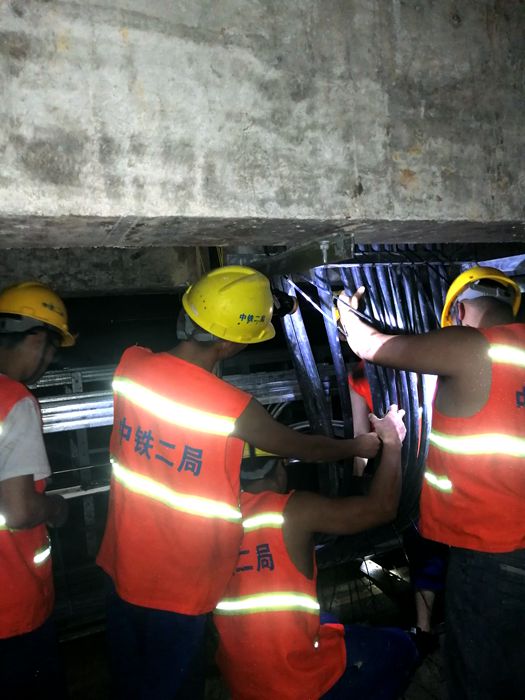

图:施工现场情况
